Двойной щит от радиации: на ЛАЭС-2 начали возводить защитную оболочку

27 июля 2026, 16:29

Полностью защитная оболочка будет готова к 2030 году

t.me/StranaRosatom
Читайте Monocle.ru в

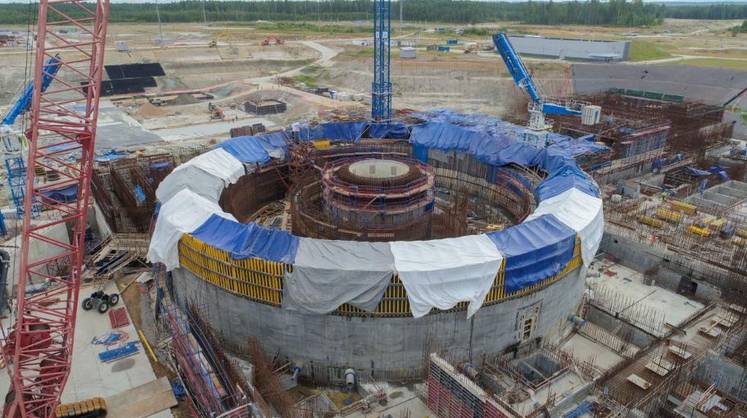

На энергоблоке №4 Ленинградской АЭС-2 (ВВЭР-1200) завершен важный этап строительства: специалисты закончили армирование и бетонирование кольцевого коридора здания реактора. Это один из ключевых элементов системы предварительного напряжения внутренней защитной оболочки. На создание конструкции ушло почти 1,5 тыс. тонн арматуры, более 3 тыс. кубометров бетона и несколько месяцев работы, сообщает издание «Атомная энергия».

Кольцевой коридор станет основой для возведения внутренней защитной оболочки — мощной железобетонной конструкции толщиной более одного метра. Ее главная задача — не допустить выхода радиоактивных веществ и ионизирующего излучения за пределы здания реактора, обеспечивая безопасность персонала, населения и окружающей среды.

Как пояснил заместитель директора по капитальному строительству Ленинградской АЭС-2 Евгений Милушкин, для придания оболочке особой прочности ее заранее «напрягут» — усилят горизонтальными и вертикальными стальными канатами, которые будут сжимать конструкцию со всех сторон. «Так оболочка гарантированно сможет выдерживать максимально высокие внутренние долговременные нагрузки в любых режимах эксплуатации энергоблока», — отметил он.

Первый ярус внутренней защитной оболочки планируют установить на штатное место уже в ближайшее время — с опережением графика почти на месяц. Стальные элементы яруса уже собраны и сварены, качество конструкции подтверждено. Сейчас он ожидает монтажа на стапеле рядом со зданием реактора.

«До конца года наши специалисты изготовят и смонтируют еще две такие же конструкции, чтобы довести внутреннюю защитную оболочку здания реактора четвертого энергоблока до отметки +14,400 метров, выполнив ее почти на четверть от проектной высоты. Помимо внутренней, будем возводить и наружную оболочку: конструкция из арматуры и специального бетона толщиной от 800 до 600 миллиметров защитит реакторную установку от экстремальных природных и техногенных воздействий», — рассказал директор программы по объектам ЛАЭС АО «Концерн Титан-2» Константин Худяков.

Полностью двойная защитная оболочка — цилиндрическая часть и купол — будет готова в 2030 году. К этому же времени завершат все внутренние строительные конструкции здания реактора и смонтируют основное оборудование, включая сам ядерный реактор. Ключевой монтаж реактора, согласно графику, состоится уже через три года.

Как писал ранее «Монокль», в Северске (Томская область) начал работу первый в мире энергокомплекс четвертого поколения ОДЭК с реактором БРЕСТ-ОД-300. ОДЭК представляет собой уникальный кластер ядерных технологий, не имеющий аналогов в мире. В его состав входят три взаимосвязанных объекта. Это модуль по производству ядерного топлива (строительство завершено в 2024 году), энергоблок с инновационным реактором на быстрых нейтронах со свинцовым теплоносителем БРЕСТ ОД 300 (ввод запланирован на 2028 год), а также модуль по переработке облученного топлива. Таким образом, впервые в мировой практике на одной площадке совмещены АЭС с «быстрым» реактором и пристанционный замкнутый ядерный топливный цикл, что открывает новые возможности для развития безопасной и эффективной атомной энергетики.
